Στις 4.534 μεγαβατώρες έφθασε η συνολική αιολική ισχύς στην Ελλάδα το πρώτο εξάμηνο του έτους

Στο δίκτυο έχουν προστεθεί εντός του 2022 άλλες 28 νέες ανεμογεννήτριες επεκτείνοντας το δίκτυο των Ανανεώσιμων Πηγών

- Χορηγούμενη-

Στις 4.534 MW (μεγαβάτ) έφθασε η συνολική αιολική ισχύς στην Ελλάδα στο τέλος του Ιουνίου 2022, όπως προκύπτει από την εξαμηνιαία Στατιστική της Αιολικής Ενέργειας που ανακοίνωσε η Ελληνική Επιστημονική Ένωση Αιολικής Ενέργειας (ΕΛΕΤΑΕΝ).

Με βάση τη Στατιστική, κατά το πρώτο εξάμηνο του τρέχοντος έτους συνδέθηκαν στο δίκτυο 28 νέες ανεμογεννήτριες συνολικής αποδιδόμενης ισχύος 83,1 MW. Αυτό το μέγεθος δεν διαφέρει σημαντικά από την ισχύ που εγκαταστάθηκε το Β’ εξάμηνο του 2021 και είναι τρεις φορές μικρότερο από την ισχύ του Α’ εξαμήνου του προηγούμενου έτους.

Η επιβράδυνση της ανάπτυξης κατά τα δύο τελευταία εξάμηνα οφείλεται στην αυξημένη γραφειοκρατία και τα διοικητικά εμπόδια που καθυστερούν τις επενδύσεις, καθώς και στους αυξημένους χρόνους κατασκευής των έργων.

Σημειώνεται πάντως ότι κατά το τέλος του Ιουνίου 2022 ήταν υπό κατασκευή πάνω από 650 MW νέων αιολικών πάρκων, η πλειοψηφία των οποίων αναμένεται να συνδεθεί στο δίκτυο εντός των επόμενων 12 μηνών.

Η γεωγραφική κατανομή

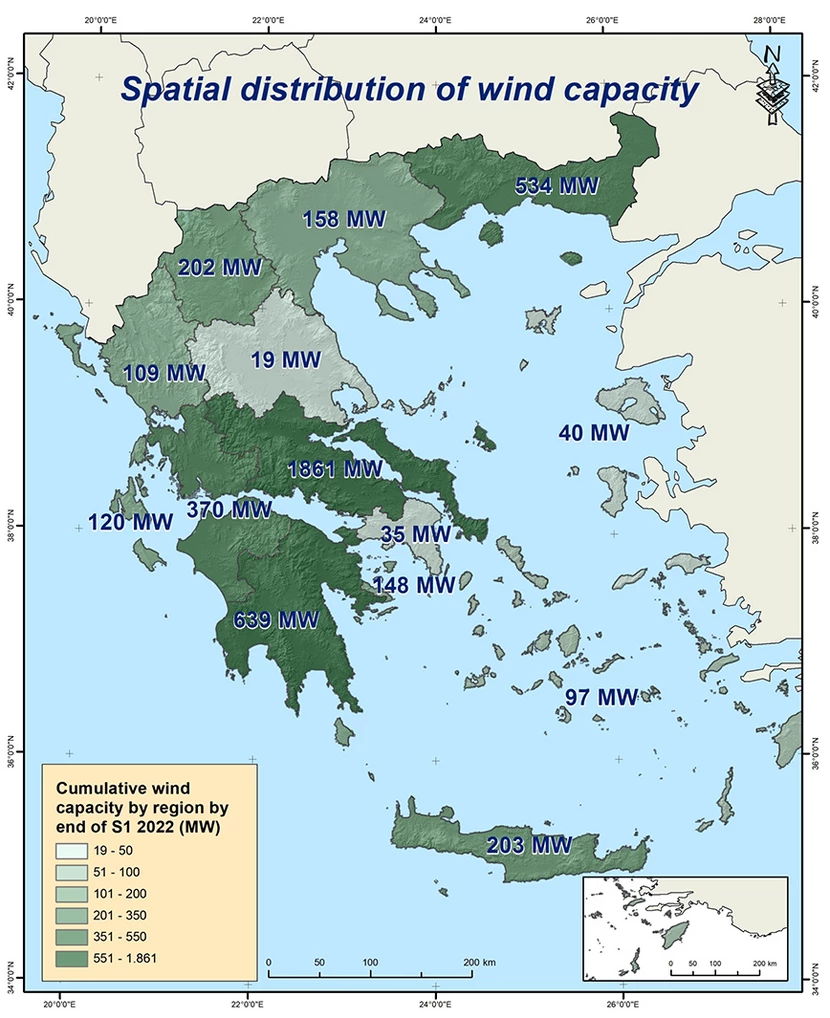

Σε επίπεδο Περιφερειών, η Στερεά Ελλάδα παραμένει στην κορυφή των αιολικών εγκαταστάσεων αφού φιλοξενεί 1861 MW (41%) και ακολουθεί η Πελοπόννησος με 639 ΜW (14%) και η Ανατολική Μακεδονία – Θράκη όπου βρίσκονται 534 MW (12%).

Τα έργα των διαγωνισμών
Κατά την περίοδο 2018 – 2021 έχουν επιλεγεί μέσω των διαγωνισμών της Ρυθμιστικής Αρχής Ενέργειας αιολικά πάρκα συνολικής ισχύος 1.426 MW. Όμως εξαιτίας κυρίως των καθυστερήσεων που προκαλούν τα γραφειοκρατικά εμπόδια, μόλις τα 312 MW, δηλ. το 22%, είχαν κατορθώσει να λειτουργούν κατά το τέλος του Ιουνίου 2022.

Οι καθυστερήσεις αυτές δεν είναι χωρίς συνέπειες. Η μεσοσταθμική τιμή των αιολικών που έχουν επιλεγεί σε διαγωνισμούς και δεν έχουν υλοποιηθεί ακόμα είναι μικρότερη από 58€/MWh και η συνολική τους ισχύ 1.115MW. Τα έργα αυτά, εάν είχαν ολοκληρωθεί έγκαιρα, θα πρόσφεραν μια ακόμα ανακούφιση στους Έλληνες καταναλωτές που μαστίζονται από την ενεργειακή κρίση των ορυκτών καυσίμων.

Με αφορμή τη δημοσίευση της Στατιστικής ο Πρόεδρος του ΔΣ της ΕΛΕΤΑΕΝ Παναγιώτης Λαδακάκος, δήλωσε: «Το Α’ εξάμηνο του 2022 συνεχίστηκε ο χαμηλός ρυθμός εγκατάστασης νέων αιολικών πάρκων που έχει παρατηρηθεί από το Β’ εξάμηνο του προηγούμενου έτους. Ελπίζουμε ότι μέσα στους επόμενους 12 μήνες, η δυσμενής αυτή εικόνα θα αντιστραφεί και θα επανέλθουμε σε ισχυρή ανάπτυξη. Αυτό είναι σημαντικό, διότι τα νέα αιολικά πάρκα προσφέρουν ακόμα πιο φθηνή ηλεκτρική ενέργεια στους καταναλωτές.

Για να συμβεί αυτό η Πολιτεία πρέπει να δράσει τώρα: να μειώσει τη γραφειοκρατία και να συμβάλλει θετικά στη διασφάλιση της υλοποίησης των νέων επενδύσεων.

Είναι χαρακτηριστικό ότι εάν όλα τα αιολικά πάρκα που έχουν επιλεγεί από διαγωνισμούς της ΡΑΕ την τελευταία τετραετία, είχαν ολοκληρωθεί, η αιολική ισχύς θα ήταν σήμερα μεγαλύτερη κατά 25%. Αυτό θα σήμαινε λιγότερη εξάρτηση της οικονομίας μας από τις εισαγωγές καυσίμων και περισσότερη φθηνή ενέργεια».
